美国想搞数据中心还得仰仗中国,电力设备紧缺致近半项目延期或取消

科技 热点科技网 2026-04-03 16:48

从去年开始,美国要大规模新建数据中心,以巩固自己在AI领域的霸主地位。但是想法很丰满,现实很骨感,美国它没这个能力你们知道吧!为什么这么说?因为美国缺电!

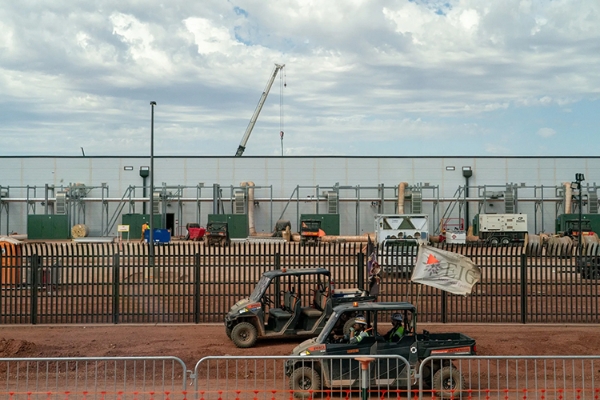

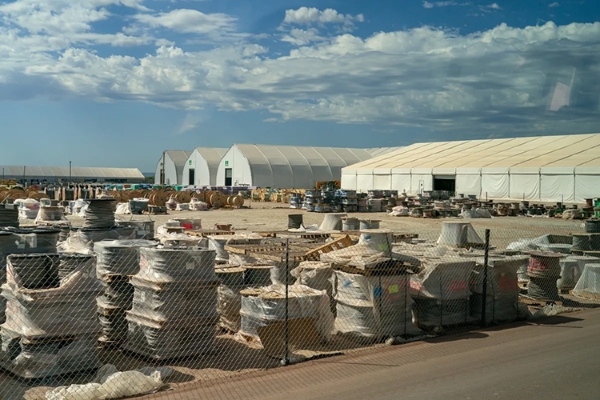

德克萨斯州阿比林市的星际之门数据中心建设现场

根据研究机构伍德麦肯兹最新发布的《美国数据中心项目储备报告》,截至2025年底,美国已披露的数据中心项目储备规模达到241吉瓦,其中33%正在积极开发中。与2024年底的93吉瓦相比,增长接近260%,这些项目大量集中在美国南部和西南部。然而,美国老态龙钟的电网难以承受大规模数据中心项目上马带来的负荷,导致今年近一半的项目延期或取消。


市场研究公司Sightline Climate数据显示,在2026年,美国有大约12吉瓦数据中心项目计划投入运行,但目前仅有约三分之一处于在建状态,进度远远落后,而拖慢进度的就是紧缺电力设备,比如变压器、电缆、电表等。虽然它们在数据中心的建设总成本占比不到10%,但它就是当前的短板,没有它都开不了工。

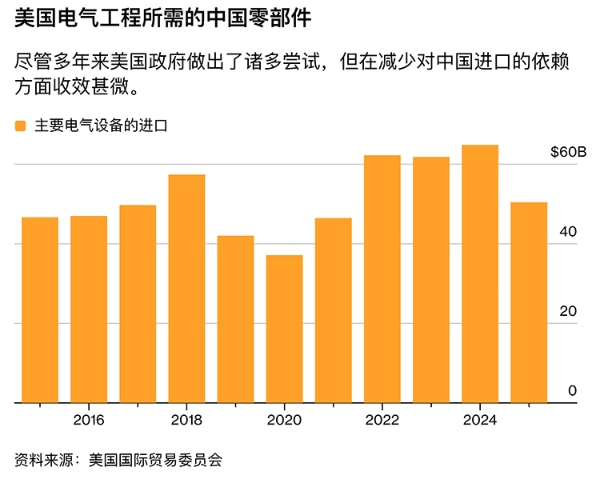

目前这些设备缺口很大,而唯一能大量供应设备的只有中国。从数据来看,2024年美国对电气设备的需求达到了近10年的新高,所以美国这些年喊着减少“Made in China”喊了个寂寞。

在2020年之前,大功率变压器大约要在下单后24~30个月才能到货,现在需求激增,交货时间甚至都拉长到了5年。然而,AI公司则希望18个月之内就要交货,这里面的巨大剪刀差难以弥补,导致一些公司不得不拿倒闭电厂的旧变压器翻新一下接着用,实在是寒碜。

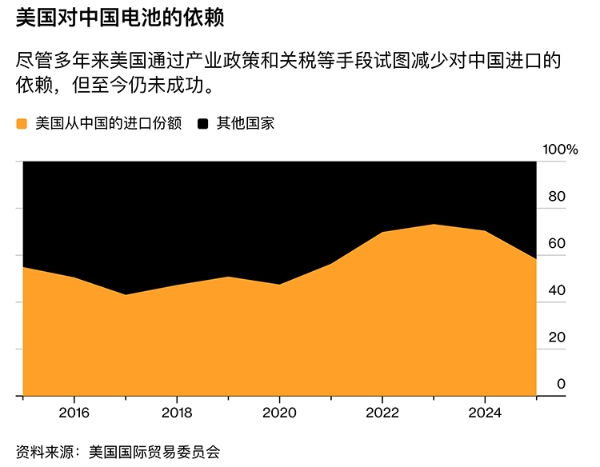

除了变压器紧缺,连储能设备也相当紧缺。储能设备能够平抑发电峰谷的波动,减少服务受到的冲击,延长设备寿命。然而老美目前仍有50%的储能设备来自中国,且特朗普还废除了推动太阳能、风能发展的政策,导致现状更为尴尬。

所以在当前局面下,美国想要用AI收割全世界算是异想天开。AI的尽头是电力,电力设备的尽头是中国,我们不配合,美国就只能躺着做梦。

【以上内容转自“热点科技网”,不代表本网站观点。 如需转载请取得热点科技网许可,如有侵权请联系删除。】
